Jak przyłączyć budynek do sieci ciepłowniczej?

Mapa odbiorców ciepła sieciowego w województwie śląskim z roku na rok wzbogaca się o nowe obiekty. Do tych, które są najchętniej i najczęściej przyłączane do miejskiej sieci, należą budynki mieszkalne wielorodzinne, obiekty sportowe, a także szeroko pojęte budynki użyteczności publicznej. Proces przyłączenia nie jest trudny i składa się zaledwie z 4 kroków.
Jak przyłączyć budynek  do sieci ciepłowniczej?

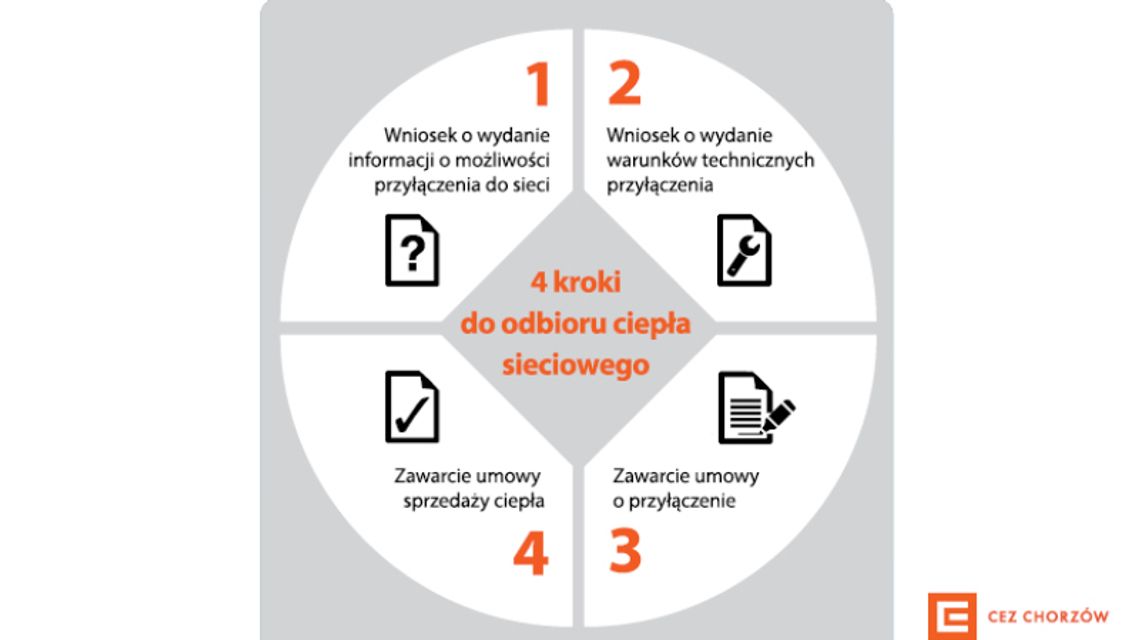

Jak wygląda procedura

1. Wniosek o wydanie informacji o możliwości przyłączenia do sieci

W celu sprawdzenia, czy istnieje możliwość przyłączenia danego budynku do miejskiej sieci ciepłowniczej, należy zwrócić się do lokalnego dystrybutora ciepła z wnioskiem o wydanie informacji o możliwości przyłączenia. Taki wniosek może złożyć zarządca lub administrator budynku.

2. Wniosek o wydanie warunków technicznych przyłączenia

Jeśli dystrybutor potwierdzi możliwość przyłączenia budynku do sieci, oznacza to zielone światło dla dalszego działania, czyli złożenia wniosku o wydanie warunków technicznych przyłączenia. Do wniosku należy dołączyć dokument potwierdzający prawo do korzystania z obiektu, do którego będzie dostarczane ciepło oraz plan zabudowy lub szkic sytuacyjny, określający lokalizację tego obiektu w stosunku do istniejącej sieci ciepłowniczej oraz innych obiektów.

3. Zawarcie umowy o przyłączenie

Kolejnym krokiem procedury przyłączeniowej jest złożenie wniosku o przyłączenie obiektu do miejskiej sieci ciepłowniczej, który stanowi podstawę do zawarcia umowy o przyłączenie obiektu do sieci. Umowa ta określa zobowiązania stron w zakresie realizacji przedsięwzięcia.

4. Zawarcie umowy sprzedaży ciepła

Na 30 dni przed planowanym terminem rozpoczęcia dostawy ciepła odbiorca wypełnia i składa w siedzibie lokalnego dystrybutora ciepła wniosek o zawarcie umowy sprzedaży ciepła oraz podpisuje umowę sprzedaży. Po jej podpisaniu i złożeniu wniosku o uruchomienie dostawy ciepła wystawiane jest zezwolenie na włączenie obiektu do sieci cieplnej. Dostawa ciepła do przyłączonego obiektu zostaje uruchomiona wraz z datą podpisania zezwolenia na włączenie obiektu do sieci.

Wsparcie dla nowych odbiorców

Deweloperzy oraz zarządcy budynków, którzy planują przyłączenie obiektu do sieci ciepłowniczej w obszarze zasilania CEZ Chorzów, mają możliwość uzyskania wsparcia od przedstawicieli elektrociepłowni. Specjaliści z CEZ Chorzów pomogą w załatwieniu formalności, których celem jest podłączenie budynku do sieci ciepłowniczej, a tym samym wymiana systemu ogrzewania i podgrzewania wody użytkowej na bezpieczny, komfortowy i zdecydowanie bardziej ekologiczny.

Więcej informacji na stronach:

www.cezpolska.pl

www.cieplo-sieciowe.pl


Podziel się
Oceń

Napisz komentarz

Komentarze

Ostatnie komentarze

Autor komentarza: Ba Treść komentarza: Które 3/4? Data dodania komentarza: 22.09.2026, 15:40 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie? Autor komentarza: Piotr Treść komentarza: Doczeka wyjazdu taczką z ratusza do zagrody w Bobrownikach ale co napsuł i zniszczył to jego. Człek renesansu czego się dotknie to spierdoli. Data dodania komentarza: 22.09.2026, 13:45 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie? Autor komentarza: SH Treść komentarza: Rozumiem, że jak 3/4 miasta jest pernamentnie zakorkowane, bo nie możesz sobie okna w lato otworzyć, to jest ok? Miasto zleciło ekspertyzy za worki pieniędzy i co? Wystarczyło że dyrektor MZUiM by napisał "Obiekt znam, zamykam". Po co to wszystko? Data dodania komentarza: 22.09.2026, 11:53 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie? Autor komentarza: Mieszkaniec Treść komentarza: Jak tak ci brakuje estakady to kup sobie mieszkanie zaraz obok.Zobaczymy czy będziesz taki zadowolony.nawet w Lato okien nie otworzysz bo szum od samochodów cię wykończy nie mówiąc o motorach które w nocy dają gazu do pełnego odcięcia tak jak by startował odrzutowiec Data dodania komentarza: 22.09.2026, 06:07 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie? Autor komentarza: Taki tam Treść komentarza: Wyobraźmy sobie sytuację: idziesz do chirurga, a on mimo opinii innych lekarzy postanowia nie wykonać zabiegu, bo się boi. Przy tym stwierdza, że jest możliwe leczenie, ale za dwa lata, ale w sumie może do tego nie dojść. To mniej więcej sytuacja jak z tym dyrektorem. Niedługo może policja nie będzie wysyłać patroli, bo będą mogli powiedzieć, że się boją? Data dodania komentarza: 21.09.2026, 21:02 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie? Autor komentarza: Hmmmmmmm Treść komentarza: Aha xD Czyli dyrektor się boi otwarcia mimo ekspertyzy i dlatego za dwa lata MOŻE zaczną coś robić. No fajny ten dyrektor, mam nadzieję, że dostaje bardzo wysokie nagrody za niepodejmowanie logicznych decyzji. A jak tak bardzo się boi, to może trzeba zmienić pracę? Data dodania komentarza: 21.09.2026, 20:55 Źródło komentarza: “Ruch samochodowy na estakadę nie wróci”. Jak będzie przebiegać nowy układ drogowy w Chorzowie?
